欢迎来到网翼互联 - 企业网络解决方案专家 7×24小时服务热线:400-828-7558

盐城海洋智算中心加速推进,预计10月底试运营

📅 2025-03-25 08:44:48
👁️ 0 阅读
✍️ 网翼互联

盐城海洋智算中心项目目前正处于桩基施工阶段,预计将在3月底完成该工序。随后,项目将进入地下基础开挖施工,计划于4月份完成。主体结构封顶预计于6月份实现,并在10月底满足试运营条件。

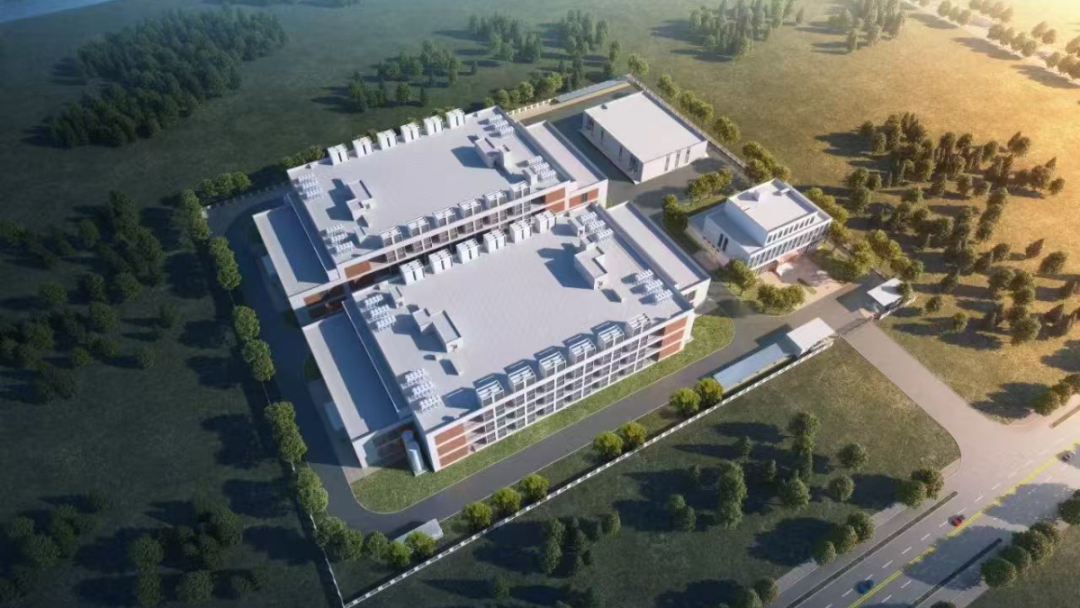

据悉,该项目选址于江苏省盐城市黄海新区滨海片区,总投资达60亿元,占地面积约6万平方米。项目规划建设两栋数据中心楼、一座110kV能源站及一栋综合楼,并配置2520台高性能算力服务器,以满足大规模智能计算需求。

项目建成后,将充分利用绿色能源,如绿电及LNG冷能等,实现PUE值1.198,达到先进算力中心的能效标准。该中心将成为“绿算”“海算”试点示范基地,助力盐城市打造“绿色算力港”,加快推动“智改数转网联”进程,为江苏省在海洋算力领域的绿色创新发展及建设海洋强省提供重要支撑。


在线客服扫码咨询
微信咨询添加微信
400-828-7558点击拨打
