盐城海洋智算中心建设加速 推进完成70%工程量

📅 2025-08-29 09:34:26
👁️ 0 阅读
✍️ 网翼互联

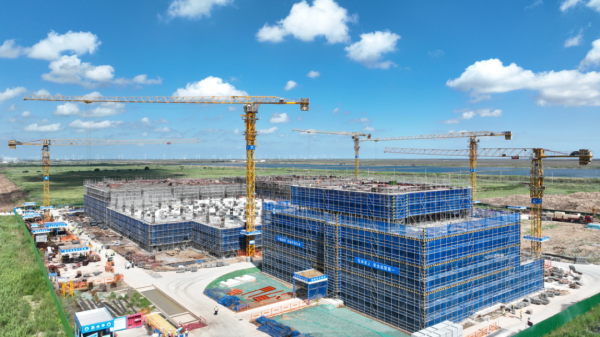

近日,位于江苏省盐城市滨海县的海洋智算中心项目建设传来新进展。目前,项目主体结构已初具雏形,在D01数据中心二层施工面上,工人们正紧张有序地进行钢筋绑扎和脚手架搭设作业。项目负责人介绍,整体工期计划为10个月,目前工程量已完成70%。


为确保建设节点按时达成,施工方每日投入近400名经验丰富的施工人员和10余台先进机械设备,采取多工种协同方式,全面加快项目建设步伐。

据了解,该项目总投资约60亿元,占地约68亩,总建筑面积约6万平方米。项目规划包括2栋数据中心楼、1个110kV能源站及1栋综合楼,并将部署2520台高性能算力服务器。依托绿电和LNG冷能,项目预计实现PUE值1.198的超低能效水平,达到先进智算中心标准。

项目建成后,将打造“绿算”与“海算”示范样板,为下游产业提供高效算力支撑,助力盐城建设“绿色算力港”,加快推进“智改数转网联”,为江苏发展海洋智算绿色新质生产力提供坚实基础。
